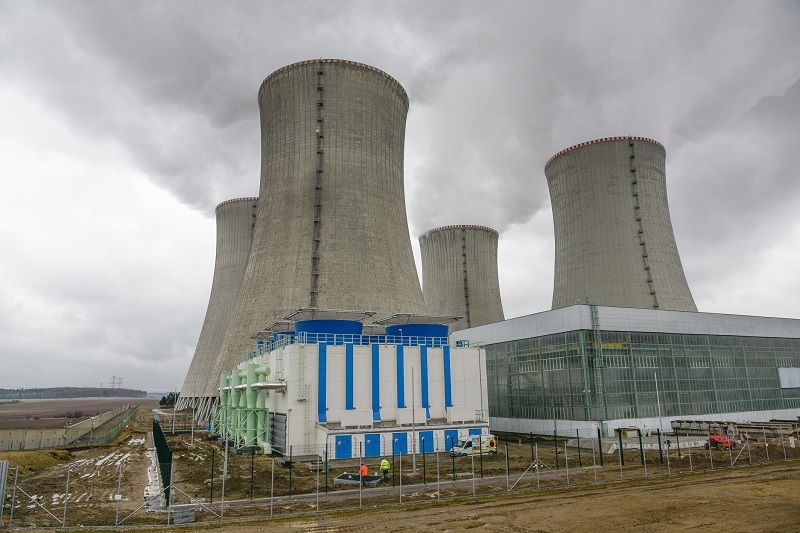

Nové věže budou chladit důležité komponenty elektrárny i za extrémních teplot +/- 46,2 stupňů Celsia, odolají větru až 252 km za hodinu, otřesům země až 5,5 stupně Richterovy stupnice.
Realizace nových odolných věží byla zařazena do Národního akčního plánu ČR, který řeší posílení bezpečnosti českých jaderných elektráren na základě stress-testů jaderné elektrárby provedených v roce 2011.
O výstavbě bylo rozhodnuto v roce 2012, v následujícím roce bylo schváleno technické řešení a vydáno stavební povolení. V dubnu 2014 byly zahájeny zemní práce a vydáno rozhodnutí Státního úřadu pro jadernou bezpečnost (SUJB). Všechny práce byly ukončeny v závěru loňského roku, v současné době jsou ventilátorové věže ve zkušebním provozu. V době největší koncentrace prací (květen 2014 až červen 2015) se na staveništi pohybovalo až 150 pracovníků. Generálním dodavatelem a projektantem byla Škoda Praha Invest, s. r. o., samotný objekt a technologii chladicích věží dodala firma REKO Praha, a. s.
Celkové náklady na všechny dodávky a práce pro všechny čtyři bloky EDU včetně projektů a analýz dosáhly 1 mld. Kč. „Kritické práce byly při budování nových tras potrubí pod stávající technologií v zemi, kdy bylo zjištěno velmi tvrdé podloží a prostupy bylo nutno razit podobně jako při ražení tunelů ve skále, tedy důlním způsobem firmou s patřičným oprávněním,“ říká Karel Ženíšek, vedoucí útvaru Příprava a realizace projektů jaderné elektrárny.

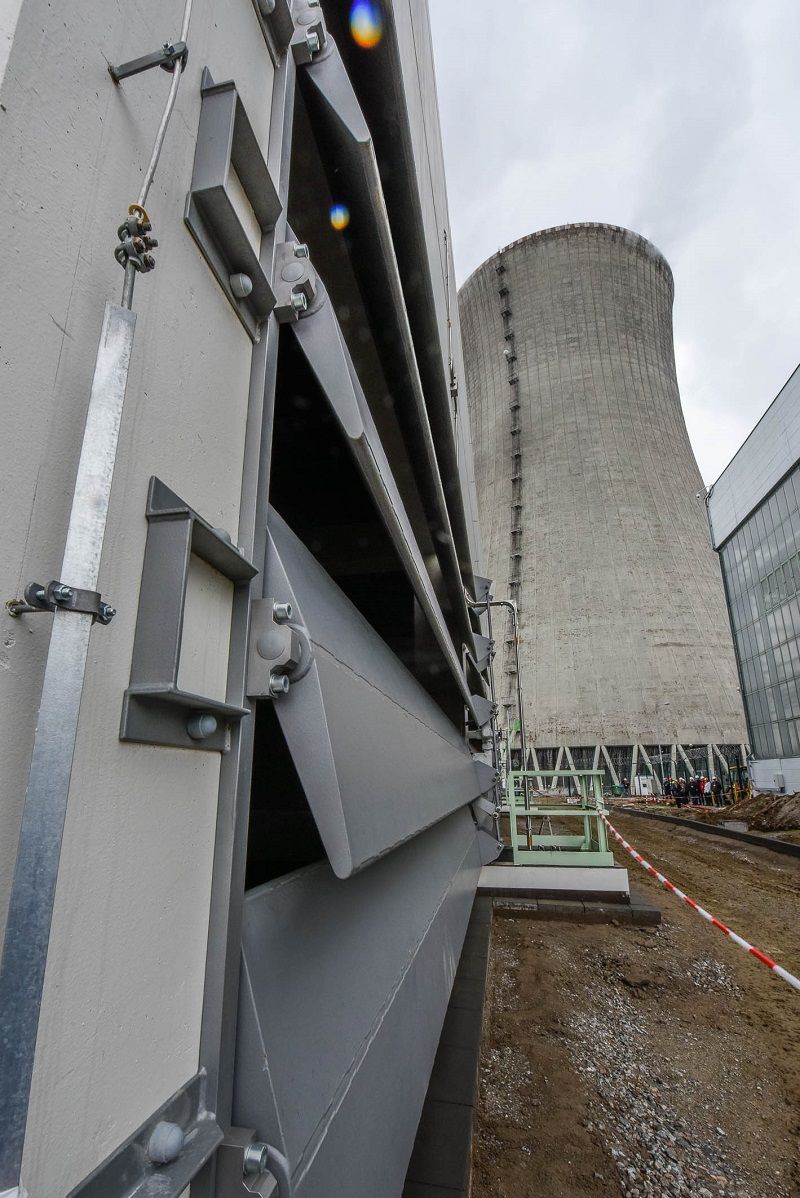

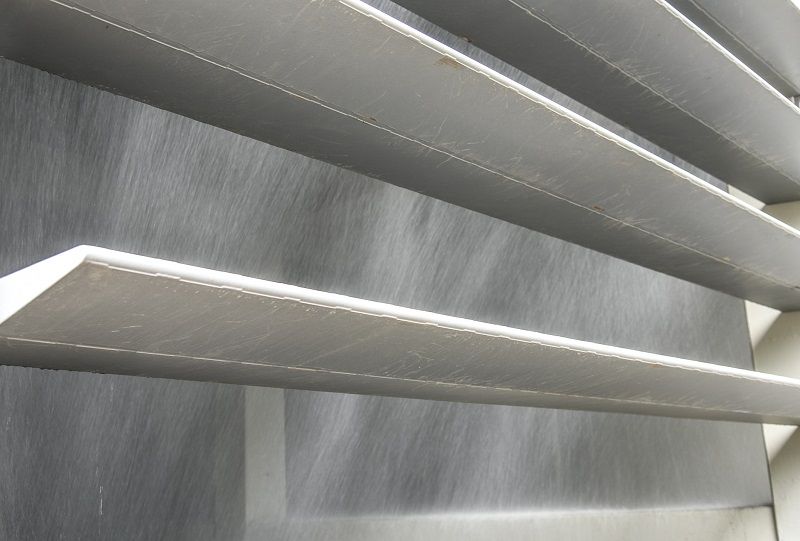

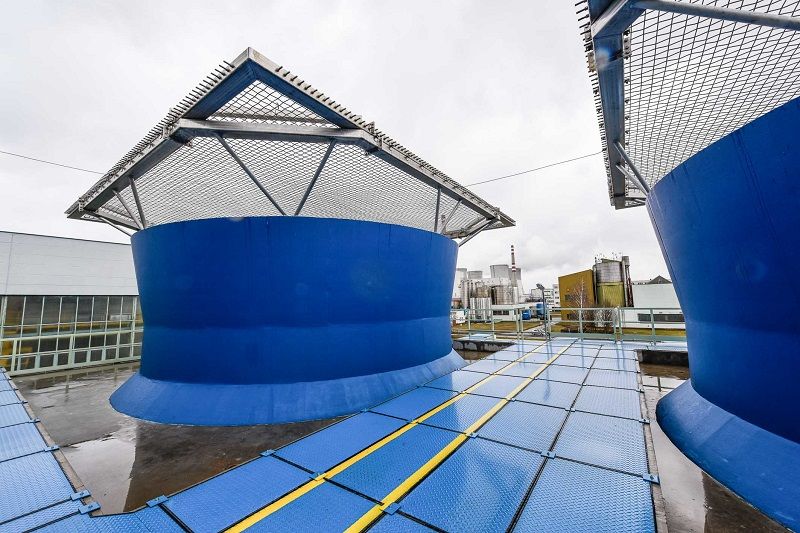

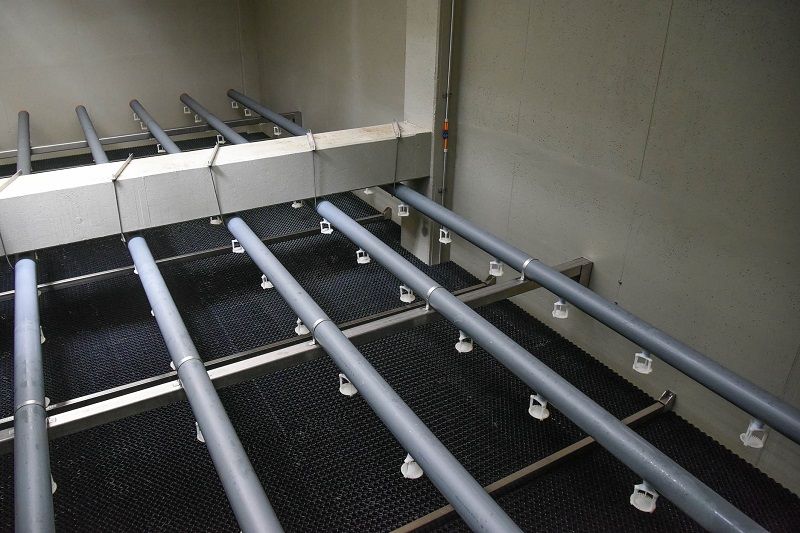

Nové chladicí ventilátorové věže, technicky označované jako koncový jímač tepla (KJT) obsahují šest samostatných chladicích buněk (3 buňky pro každý reaktorový blok). Každá buňka je schopna samostatně zajistit dochlazení bloku a jeho bezpečnostních systémů. Systém koncového jímače tepla má tak 200% rezervu, stejně jako všechny bezpečnostní systémy jaderné elektrárny. Nejvyšší odváděný výkon buňkou je při maximální možné rychlosti vychlazování bloku 30 °C za hod (44,2 MWt) při průtoku technické vody jednou buňkou 1800 m³/hod.
Autor: Jiří Bezděk
